418 pilotes hincados en el Colegio Politécnico del Santa, Chimbote
DCC Perú ejecutó el hincado de 418 pilotes prefabricados de concreto de 50×50 cm para la cimentación del Colegio Politécnico del Santa, en Chimbote (provincia del Santa, Áncash), sobre un suelo costero heterogéneo.
El hincado de pilotes en Chimbote, en números
- Obra: Colegio Politécnico del Santa, Chimbote, provincia del Santa, Áncash.
- Servicio: hincado de pilotes.
- Pilotes hincados: 418.

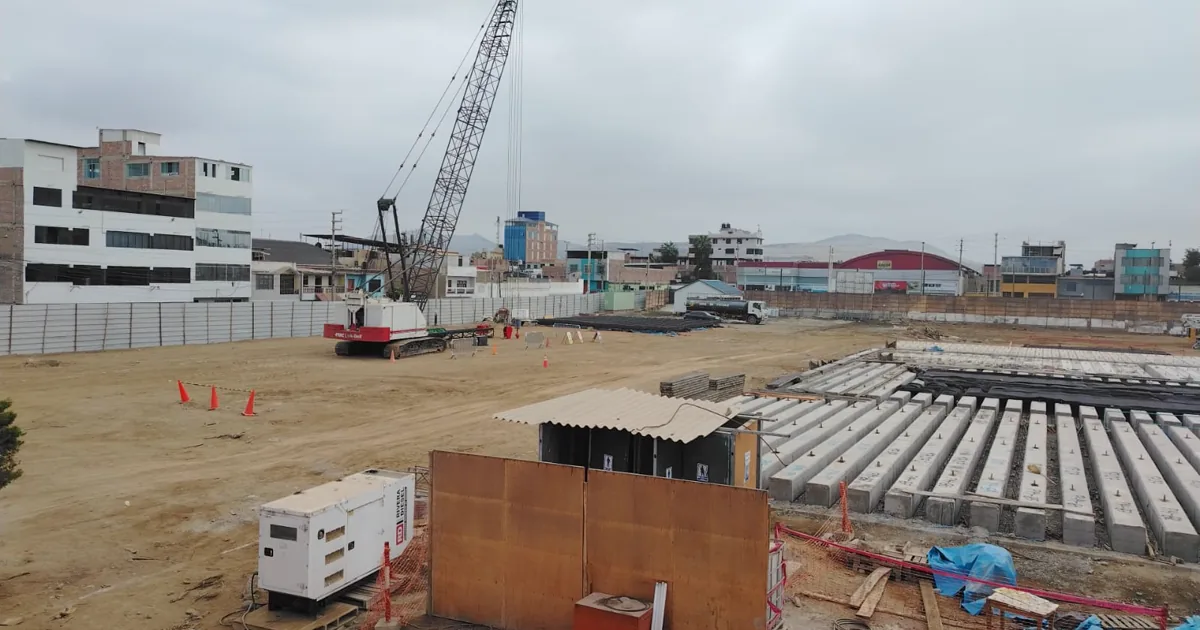

- Sección: 50×50 cm, prefabricados de concreto.
- Terreno: suelo costero heterogéneo, con presencia de bolonería.
- Verificación: 10 ensayos de carga dinámica (PDA), en tres campañas.

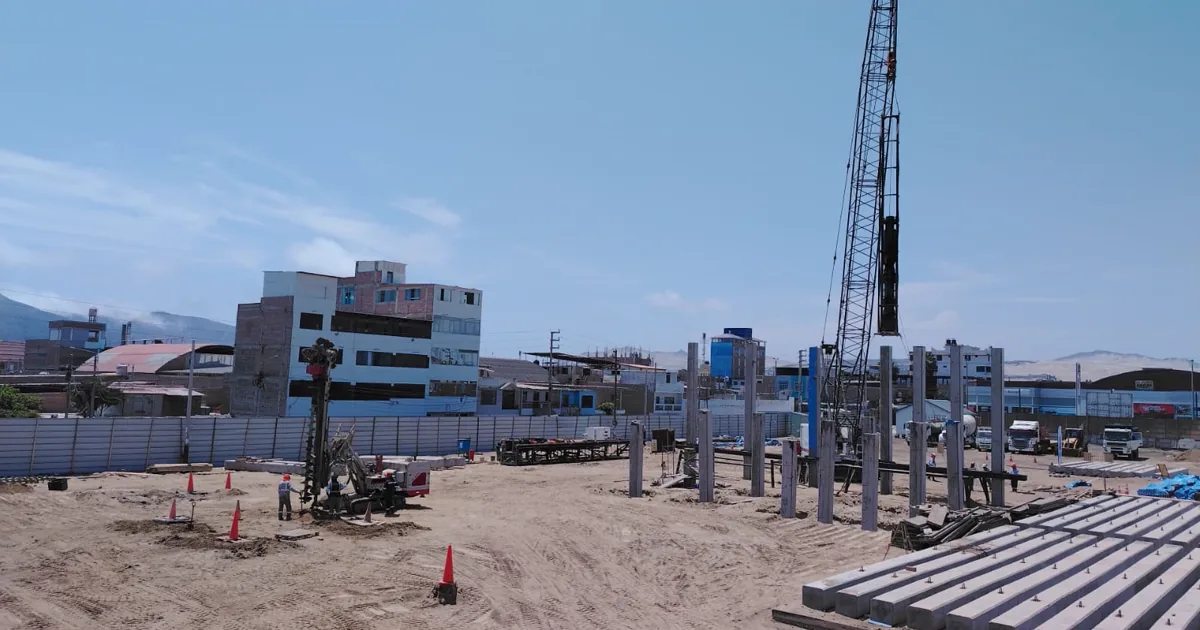

Son 418 elementos hincados en una sola obra: el volumen de hincado de pilotes en Chimbote más alto de nuestro registro. A esa escala, el problema deja de ser el pilote y pasa a ser el ritmo — cuántos se colocan por día sin perder el control de cada uno.
Por qué una obra educativa se cimenta sobre pilotes
Chimbote está sobre depósitos costeros: arenas de origen marino y aluvial. Las capas cambian de un punto a otro del mismo terreno, y el nivel freático no está lejos. Una cimentación superficial ahí reparte mal la carga y expone a la estructura a asentamientos diferenciales.
Un pilote hincado atraviesa esas capas y transfiere la carga al estrato competente. En una edificación escolar el hincado además rinde: son pabellones repetidos, con muchos apoyos y cargas moderadas. El pilote llega prefabricado a obra y se introduce por golpe. No exige excavación, ni extracción de material, ni tiempo de fraguado en sitio.

El desafío: un suelo que no es homogéneo
El hincado tiene una condición que el pilote excavado no tiene: el elemento no se adapta al terreno, el terreno tiene que dejarlo pasar. Cuando aparece un obstáculo duro a media profundidad —un bolón, un lente cementado, un relleno antiguo—, el pilote no lo perfora: se detiene, se desvía o se daña.

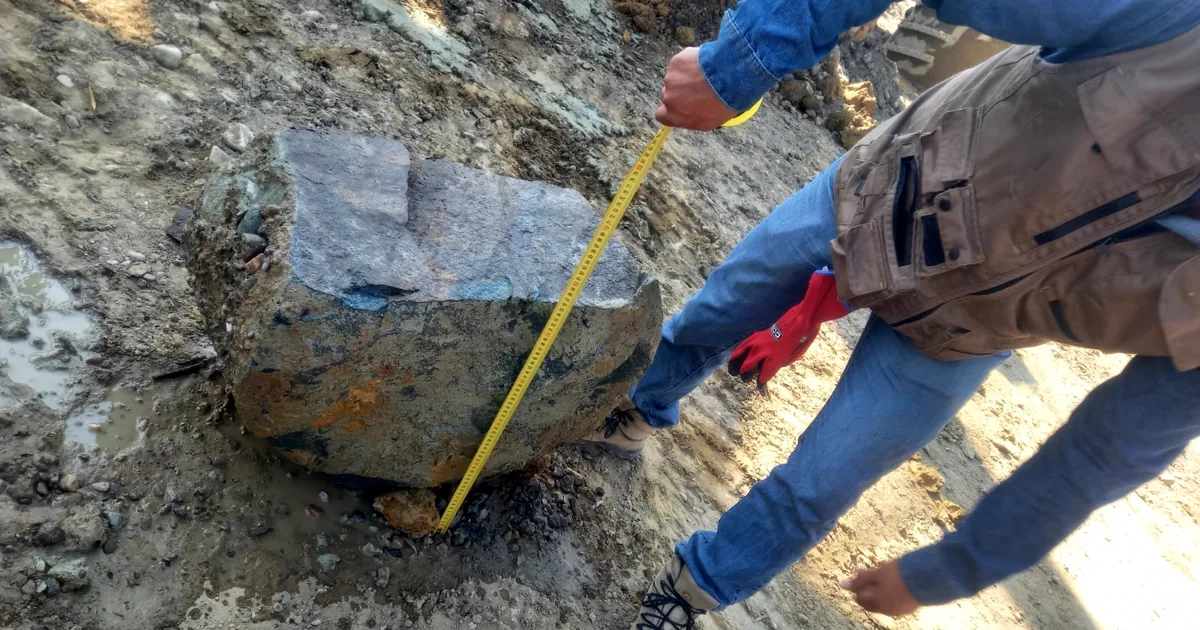

En este terreno esos obstáculos aparecieron y se midieron en obra, uno por uno, para saber a qué se estaba enfrentando cada eje antes de seguir hincando. No es un trámite: es lo que permite decidir si un punto se resuelve con el mismo procedimiento o necesita otro tratamiento, y evita descubrirlo con el pilote adentro.

Cómo se controló el hincado

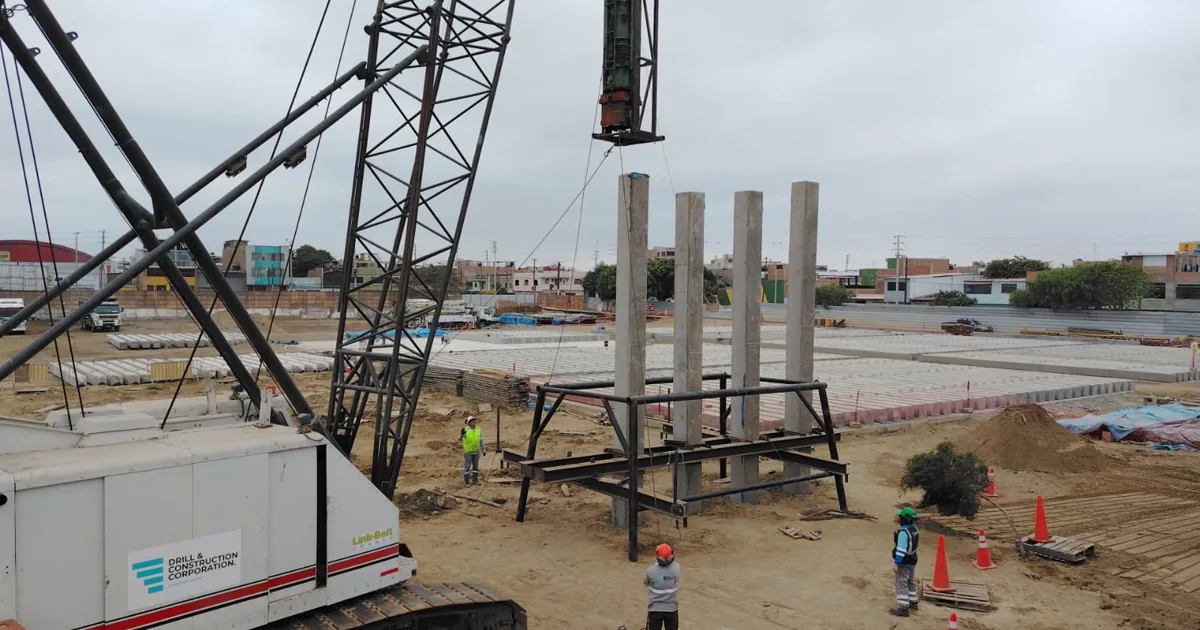

Con 418 elementos, el control no puede ser una inspección final. Se lleva durante el hincado, pilote por pilote. Se registran tres cosas: la posición y la verticalidad al iniciar, el avance por golpe mientras el pilote entra, y el rechazo. El rechazo es cuánto penetra el pilote en los últimos golpes. Es la señal de campo de que se alcanzó el estrato de apoyo.
Ese registro sirve además para explicar después por qué un pilote se comportó distinto de su vecino. En un suelo heterogéneo, dos elementos separados por metros encuentran cosas distintas.

Cómo se verificó la cimentación
La capacidad de carga no se deduce del rechazo: se mide. En esta obra se ejecutaron 10 ensayos de carga dinámica (PDA), repartidos en tres campañas a medida que avanzaba el hincado, y no concentrados al final.
El ensayo PDA entrega el análisis CAPWAP y la capacidad de carga resultante del pilote ensayado. Es la diferencia entre suponer que la cimentación resiste y tener el número. Si lo que se busca es integridad —la continuidad del fuste— el ensayo es otro: la comparación está en PIT vs PDA.
Repartir los ensayos en campañas tiene una ventaja práctica sobre hacerlos todos al cierre: un resultado observado a mitad del avance todavía se puede atender sobre los pilotes que faltan.

Qué muestra esta obra
Tres cosas que no se demuestran con un folleto. Volumen: 418 pilotes hincados en un solo frente. Capacidad de operar en un suelo que cambia. Y verificación instrumentada sobre la propia obra, no sobre un caso de laboratorio.
Para un gerente de proyecto con obra en la costa, la pregunta suele ser esa. No si el subcontratista sabe hincar un pilote, sino si sostiene el ritmo cuando el terreno no colabora. Y si puede probar lo que entregó. Otras obras de la misma línea están en nuestros proyectos.
